«Росатом» залил первый бетон под четвёртый энергоблок АЭС «Эль-Дабаа» в Египте

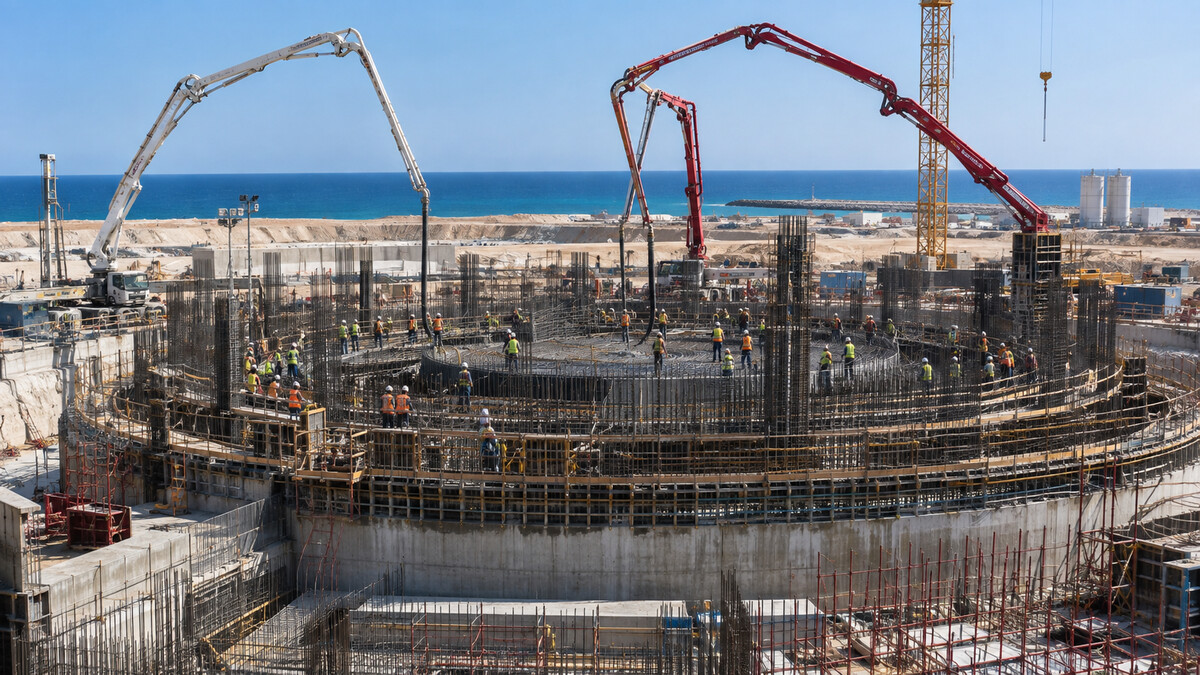

Каир / Москва — 23 января 2024 года. Госкорпорация «Росатом» (Rosatom) начала строительство четвёртого, последнего энергоблока атомной электростанции «Эль-Дабаа» (El Dabaa) в Египте: выполнена заливка первого бетона в фундаментную плиту блока. С этим этапом все четыре энергоблока ВВЭР-1200 (VVER-1200) первой атомной станции Египта находятся в одновременной стройке, а завершение строительства предполагается в 2028–2029 годах.

От лицензии — к первому бетону
Церемонию начала работ на четвёртом энергоблоке показал телеканал «Россия 24». Лицензию на строительство блока «Росатом» получил от египетского регулятора в конце лета 2023 года. Ранее госкорпорация рассчитывала залить «первый бетон» на четвёртом энергоблоке ещё в ноябре; при этом стройка первых трёх блоков станции уже идёт.
Межправсоглашение о сооружении первой в стране АЭС — «Эль-Дабаа» — было заключено в ноябре 2015 года, а EPC-контракт (Engineering, Procurement and Construction — на инженерные разработки, материально-техническое снабжение и строительство) — в конце 2016 года. Инжиниринговый дивизион госкорпорации «Росатом» является генпроектировщиком и подрядчиком станции.
Параметры проекта
- четыре энергоблока по 1200 МВт каждый — суммарная установленная мощность 4800 МВт;
- реакторы типа ВВЭР-1200 (VVER-1200);
- правовая основа — межправсоглашение ноября 2015 года и EPC-контракт конца 2016 года;
- лицензия на строительство четвёртого блока выдана египетским регулятором в конце лета 2023 года;
- заливка первого бетона четвёртого энергоблока — 23 января 2024 года;
- завершение строительства предполагается к 2028–2029 годам.
Значение для экономики
Для Египта «Эль-Дабаа» — больше, чем отдельная стройка: это первая атомная станция страны и флагманский проект российско-египетского экономического сотрудничества. Старт работ на четвёртом блоке переводит всю станцию мощностью 4800 МВт в активную фазу сооружения — долгосрочную инфраструктурную программу, которая на десятилетия определит основу генерации в стране.
Для «Росатома» первый бетон четвёртого блока подтверждает устойчивость экспортного контура: инжиниринговый дивизион сооружает все четыре энергоблока на одной площадке в рамках единого EPC-контракта, а завершить строительство станции предполагается в 2028–2029 годах.
Хронология проекта
- Ноябрь 2015 года — заключено межправительственное соглашение о сооружении АЭС «Эль-Дабаа».
- Конец 2016 года — подписан EPC-контракт (инженерные разработки, материально-техническое снабжение и строительство).
- Конец лета 2023 года — египетский регулятор выдал лицензию на строительство четвёртого энергоблока.
- 23 января 2024 года — залит первый бетон четвёртого блока; все четыре энергоблока в стройке.
- 2028–2029 годы — предполагаемое завершение строительства.
О компании
Компания: Госкорпорация «Росатом» (Rosatom) — генпроектировщик и подрядчик АЭС «Эль-Дабаа» через свой инжиниринговый дивизион.
Контактные данные: в исходной публикации прямые контакты госкорпорации не раскрываются.
Сайт: https://www.rosatom.ru/
Свежие сообщения

РЖД меняет сборы за возврат билетов, купленных с декабря

Дженентек начала строительство расширения в Хиллсборо

Почему доступный капитал не закрывает все пробелы оборонного снабжения

QR-платежи туристов принесли Индонезии $345,7 млн - сеть QRIS расширяется на новые страны

Индонезия призвала мебельных экспортёров снижать зависимость от рынка США

Оставить комментарий
